Neues Jahr, es faengt wieder an

Maler, Fliesen, Telekom, Tor, Aussenanlagen, Baumfaellen, Kuechenlieferung

Posted by eumel8 on January 10, 2015 · 6 mins read

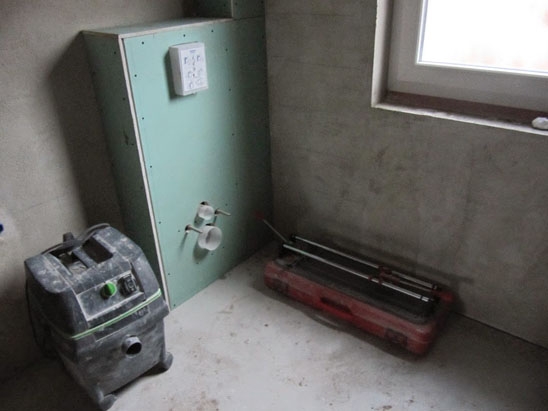

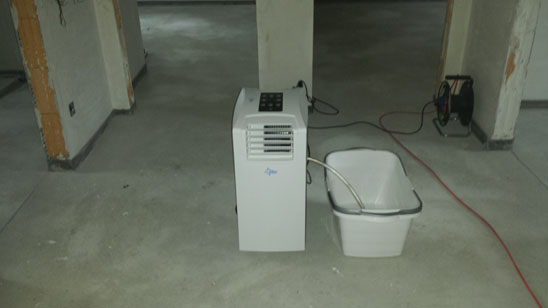

Diese Woche galt es alle Handwerker aus dem Weihnachtsurlaub rueckzubegruessen. Einige hatten sich per Email oder Karte fuer unsere Geschenke bedankt. DIe meisten Firmen machen tatsaechlich ueber die Feiertage Betriebsferien, weil die Mitarbeiter das restliche Jahr ueber genug zu tun hatten. Der Einzige, der die ganze Zeit die Stellung gehalten hat, war unsere mobile Klimaanlage/Entluefter:

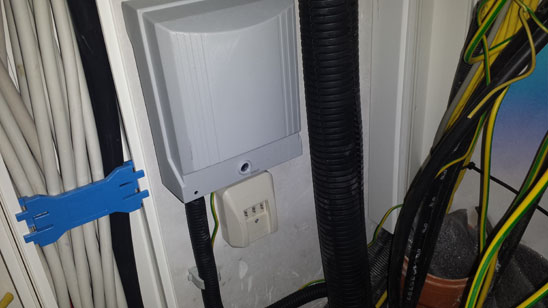

Die Luftfeuchtigkeit war auch schon merklich zurueckgegangen. Es war jetzt auch schon 4 Wochen her, dass der Estrich eingebaut wurde. Seitdem tickt auch die Gas-Uhr und der Srom-Zaehler. Natuerlich haben sich die Energieversorger schon gemeldet, um uns als neue Kunden begruessen zu koennen und die ersten Abschlagszahlungen einzufordern. Also mussten Dauerauftraege eingerichtet und der richtige Tarif gefunden werden. Der naechste Kontakt war die Bauherren-Hotline der Telekom. Der Termin 16.12.2014 war ja gross als Installationstermin angekuendigt. Selbstverstaendlich ist dem Tag nichts passiert. Beim erneuten Kontaktieren der Hotline meldete sich dann die Tiefbaufirma, die schon die Stromleitung verbuddelt hat. Relativ kurzfristig war am Donnerstag ein Termin gefunden und das Grundstueck wurde wieder aufgebuddelt, weil die bereits vorinstallierte Telefonleitung aus unerfindlichen Gruenden wieder eingegraben wurde, obwohl sie noch nicht angeschlossen war. Dies fuehrte bei den Arbeitern zum Verdruss, andererseits war es dieselbe Firma und ich glaube auch derselbe Bautrupp. Angeblich lag noch kein Auftrag zum Installieren der Telefonleitung vor. Eigentlich erstaunlich, wie unkompliziert das bei Strom und Erdgas funktioniert hat. Dort wird auch erstmal im Rahmen der gesetzlich vorgeschriebenen Grundversorgung der Strom oder das Gas geliefert, ehe man sich mit dem Thema Tarif und Lieferant ausnandersetzen tut. Schliesslich gibts fuer beide Medien einen freien Anbietermartkt. Bei Telefon/Internet soll es nach Bundesnetzagentur eigentlich genauso sein, funktioniert aber nur bedingt. Den Anschluss haben wir jetzt im Haus, aber Telefon geht natuerlich noch nicht:

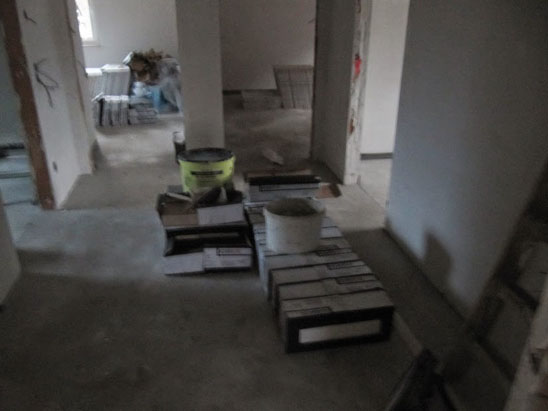

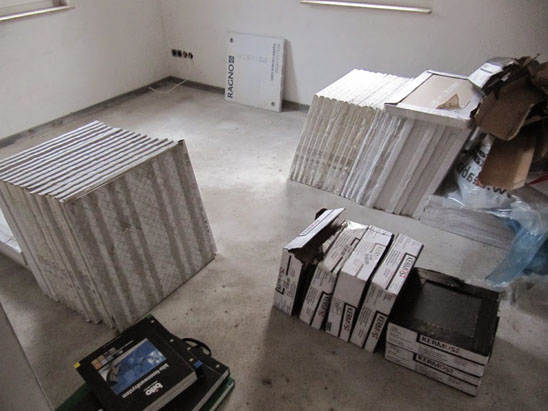

Der naechste, der sich die Woche meldete, war der Fliesenleger. Er kuendigte an, diese Woche schon mal die restlichen Trockenbauten zu erledigen und die Baustelle einzurichten incl. Materiallieferung:

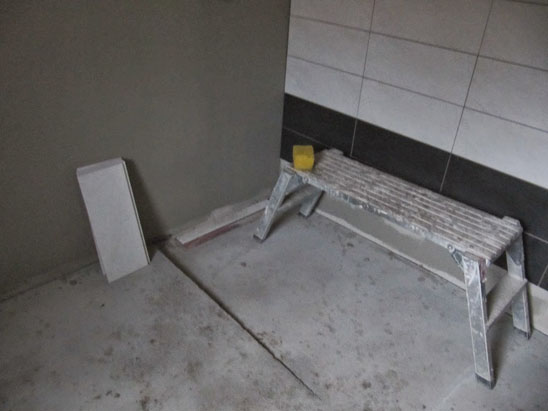

Dann wurde auch nicht gekleckert sondern geklotzt und die ersten Reihen Fliesen waren flugs an die Wand gezimmert, damit man naechste Woche fertig werden kann:

Der naechste Handwerker war der Maler. Es war jemand, der mit der Hausbaufirma zusammenarbeitet, aber nicht direkt mit denen zu tun hat, da Malerarbeiten nicht Bestandteil des Hausbauvertrages sind, Es kann aber nicht von Nachteil sein, wenn man einen Maler nimmt, der schon jahrelang mit der Hausbaufirma und vor allem auch mit dem Fliesenleger zusammenarbeitet. Schliesslich weiss er so genau, wann das Haus trocken genug ist zum Malern und wann genug Platz ist zum Arbeiten. Dem Fliesenleger war es nur mittelbar recht, dass jetzt auch der Maler beauftragt war, aber es gab ja 2 Baeder, Flur, Kueche und Wohnzimmer zu fliesen und 3 Raeume blieben fuer den Maler zum sofortigen Bearbeiten uebrig. Vorher mussten wir uns “nur” noch ueber den Bezug und Farbe einig werden. Dazu hatte der Maler 3 Kataloge und eine Farbpalette zur Verfuegung gestellt. Die Farben heissen Gobi 16, Cognac 18,Schiefer 18,Cosmos 18,Aprikose 18,Savanna 18 und Granit 0. Statt Tapeten gab es sogenannte Fliese mit diversen Mustern. Wir waehlten aus den Angeboten von Megatex und Perfecto die passenden zu den Bodenfliesen aus. Damit man zu den anderen Raeumen eine Beziehung schafft, gings noch zu http://www.teppichfreund.de nach Spandau, um fuer die 3 anderen Raeume noch den Teppichboden rauszusuchen. Mit der Farbpalette des Malers konnte man dann schon mal die passende Teppichbodenfarbe raussuchen und gleich inkl. Montage bestellen. Liefertermin: 02.02.15. Da Maler und Fliesenleger nach eigenen Angaben eine Woche brauchen, ging es auch gleich dran, den Montagetermin der Kueche zu bestaetigen: 29.01.15 Eigentlich koennte man jetzt noch den Moebelwagen fuer den 03.02. kommen lassen, aber dazu muesste mindestens gefliest und gemalert sein und der Teppichboden auch wirklich verlegt sein. Also das Thema erstmal offengelassen. Wenn man wirklich haette sparen wollen, haette man unsere jetzigen Behausungen zum 31.01. kuendigen muessen, um dann auf Biegen und Brechen ins neue Haus einzuziehen. So bleibt uns noch der ganze Februar Zeit. Ein anderes Thema waren noch die Aussenanlagen. Naechste Woche soll es also endlich losgehen - der bis jetzt noch groesste Geldposten, aber auch mit dem groessten Nutzeffekt: Terasse, Zufahrt, Gehweg, Carport-Stellplatz. Man kann gespannt sein, wie es dann aussieht, denn die rechte Vorstellung haben wir noch nicht. Nur, dass noch ein ordentlicher Zaun an der Grundstuecksfront fehlt mit einem Tor. Also auch da vom oertlichen Metallbau ein Angebot eingeholt mit 2 Optionen und siehe da: Es sollte doch noch was geben, was teurer ist als die Aussenanlagen - oder mindestens genauso teuer. Vermutlich bleibt das Tor erstmal auf der Strecke, bis alle Handwerksrechnungen bezahlt sind. Das Angebot war etwas sehr teuer.

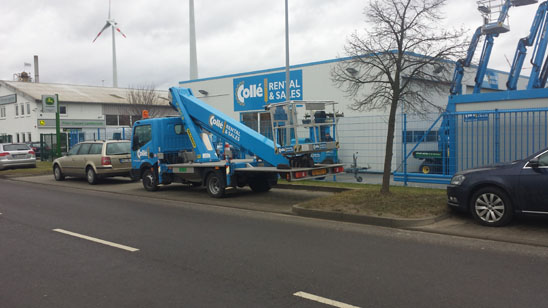

Ein Nebenkriegsschauplatz ist noch das Faellen von 3 Ahorn-Baeumen. Ab Oktober anvisiert, ist es bis jetzt noch nichts geworden, da die Hebebuehne vom Baumdienst immer kaputt war. Ausserdem muessen die Zugaenge zu den Nachbargrundstuecken koordiniert werden. Auch das ist fuer naechste Woche geplant. Falles es mit dem Baumdienst nichts wird, muss mans ich selber eine Buehne mieten und mit der Kettensaege den Pflanzen zu Leibe ruecken.
